1月12日,天津市津門湖電動汽車充換電站工程施工任務全部完成,交付使用,預計2月底正式啟用。 據介紹,津門湖充換電站位于天津市富力津門湖公交車站內,占地面積5063平方米,站內建有局

1月12日,天津市津門湖電動汽車充換電站工程施工任務全部完成,交付使用,預計2月底正式啟用。

據介紹,津門湖充換電站位于天津市富力津門湖公交車站內,占地面積5063平方米,站內建有局部二層綜合樓一座,首層設有變電室、監控室、監控屏室、商用車換電區、電池檢測與維護室等,二層設有消防泵房、值班休息室等。充電站設計日換電能力為240車次,設置4個換電工位,可以同時為4輛12米長純電動公交車提供換電服務。

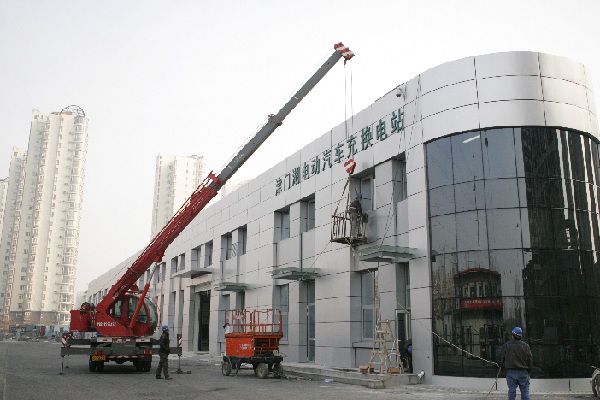

據了解,充換電站工程在設備基礎標高、軸線、預埋件、預留洞、預埋螺栓及結構幾何尺寸方面要求精度更高。天津送變電公司精心組織,科學施工,挑選具有充換電站工程施工經驗人員組成施工項目部及施工隊伍,合理安排作業面,細化施工流程,合理搭接工序,交叉施工作業。自去年9月30日進場開工以來,確保施工期100人、高峰期200人同時施工,4臺挖掘機、2臺吊車同時作業,如期完成了施工任務。津門湖充換電站地處市內居民區,施工單位嚴格按照綠色環保施工相關要求,采用鉆孔灌注樁基礎,土方作業采取噴淋、苫蓋等措施,降低噪聲,減少粉塵污染,確保施工不擾民,環境“零污染”。
